数字孪生水库,到底要"孪生"什么?

PICIMOS漂视2026-10-16 0

很多人一听"数字孪生水库",第一反应是:是不是把水库做成三维地图?把大坝、库区、闸站都建出来,好看,还能旋转缩放。


这是基础,但不是核心。


三维场景解决的是"看得见"。


数字孪生水库真正要解决的,是"算得清、防得住、调得动"。


水库不是一张静态地图,而是一套动态系统。上游来水每天在变,库容水位跟着涨落,闸门开一开、关一关,下游的防洪和供水马上就变。中间还有雨情、水情、工情、水质,成百上千个监测点同时在跑。


所以,数字孪生水库至少要孪生六类对象。前三类靠数据融合,后三类靠模型和规则。

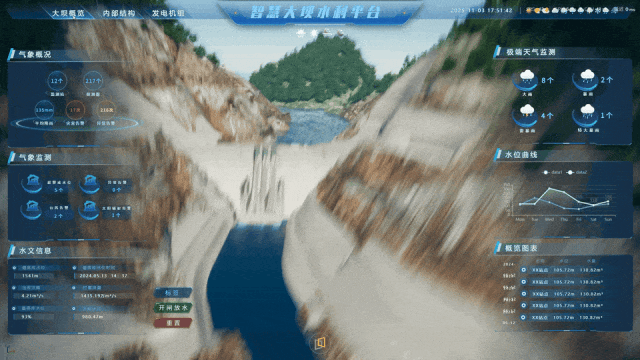

融合BIM+GIS+IOT数据,实现一屏统览

基于CIMPro孪大师开发



一、孪生库区地形:GIS 打底


水库首先要知道自己"装在什么地里"。


库区地形、汇水范围、河道水系、居民点、淹没影响区,这些是 GIS 的活。不是画一张底图,而是把高程、水系、地物全部数字化,支撑后面的淹没分析和洪水演进计算。





湖北宜昌的项目做过示范:香溪河 46 平方千米区域,做了 1 米分辨率 DEM、0.05 米 DOM、0.03 米倾斜摄影,向上给数字孪生三峡提供 L3 级底板。整个平台整合了 1545 处雨量站、495 处水库水位站、1266 路视频监控。


底板做不细,后面的模拟就是空中楼阁。


二、孪生大坝本体:BIM 说话


大坝是水库的心脏,BIM 负责把它的结构说清楚。


坝段、廊道、泄洪设施、闸门、监测仪器布置,不只是外形,还要带着材料参数、结构信息和施工记录。




雅砻江孟底沟水电站正在建一座 201 米高的双曲拱坝,实体推进一寸,数字模型同步更新一寸。新疆大石峡的 247 米高坝走得更远,无人碾压机群按模型指令分层填筑,每一层的压实度都全程可溯。


这里有个常见误区:建设期不做 BIM,运行期再补建,成本至少翻一倍。模型要从设计期就开始沉淀,不是验收前的摆拍。


三、孪生监测感知:IoT 供血


模型再好,没有数据喂进去,就是一张高级背景图。


IoT 管的是水库的"心跳":渗压、位移、应力、流量、闸门开度、水位,再加视频和无人机巡查。小浪底针对 255 个工程监测关键部位测点建立了监控指标体系,异常数据分级预警。

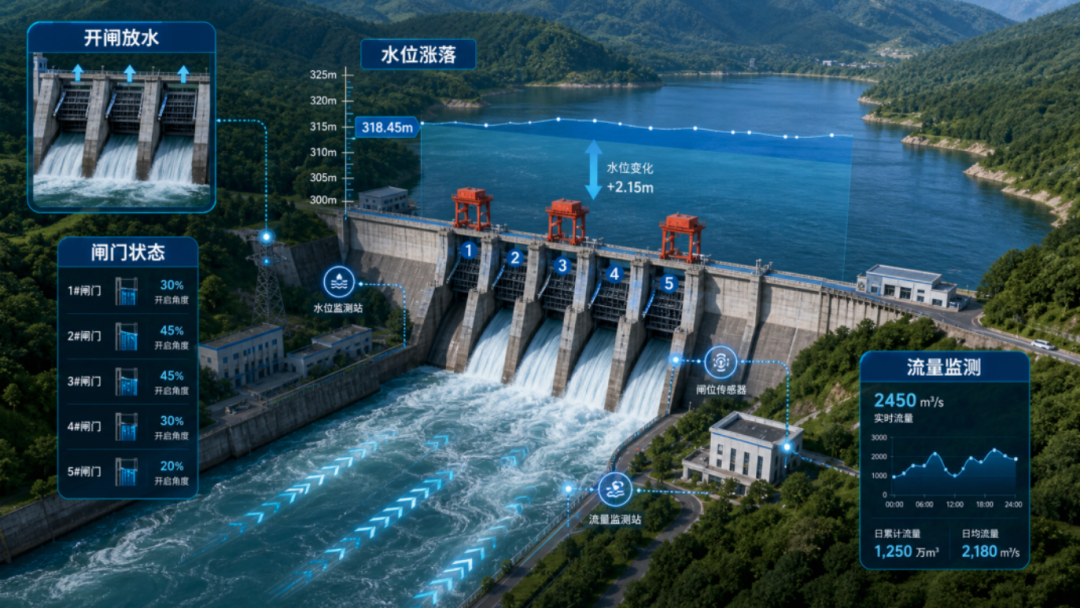

开闸放水场景:闸门开度、水位涨落、下泄流量与测站数据同步呈现


万家寨的情况更典型,老坝的内部监测仪器坏了没法换,他们用全坝仿真把温度、变形、应力、渗流整个算了出来,硬是把仪器缺口补上了。


感知这一层,难的不是装传感器,而是点位要和三维场景里的设备一一对应。数据进来,得知道挂在哪儿。


四、孪生水情水量:开始算账


前三类解决"看得见、测得到",第四类开始算账。


水库每天要回答三个问题:今天来多少水,能蓄多少,该放多少。这需要水文预报模型加库容曲线,还得把降雨预报接进来。

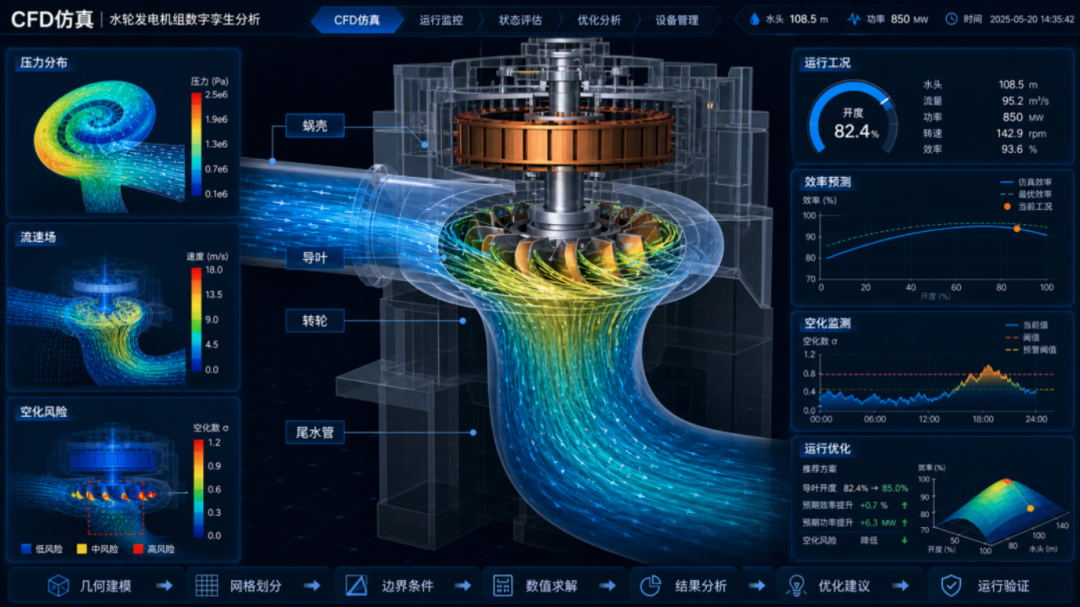

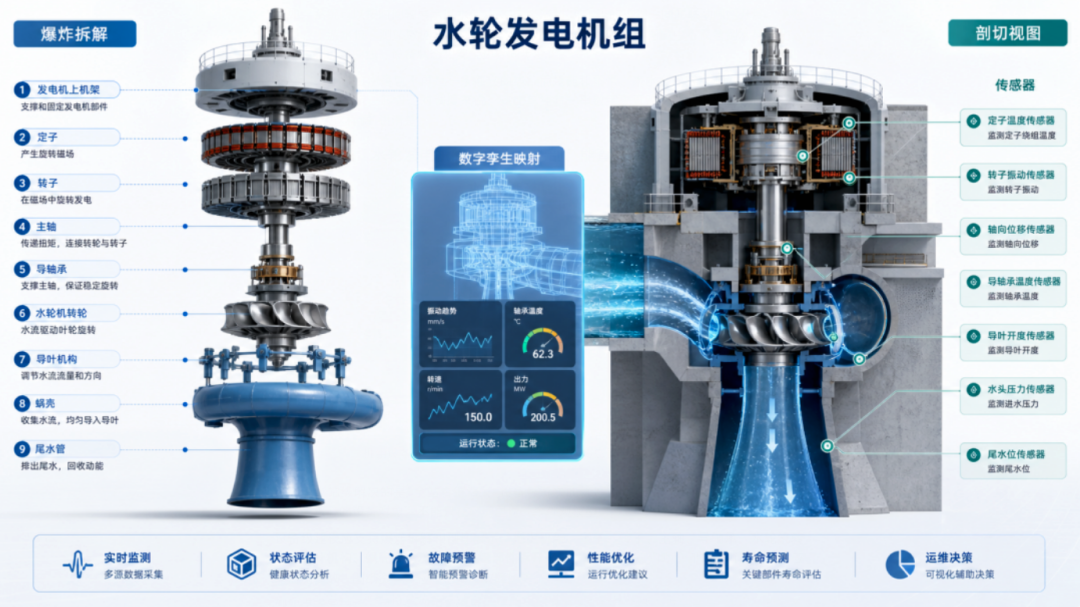

水轮发电机组设备级孪生:爆炸拆解、剖切视图、传感器与运行状态联动


丹江口水库 170 米满蓄的时候,大坝安全演算 1 分钟出结果。在这套系统建成之前,同样的演算团队要做几个月。它的水质模型还能输入污染物浓度,推演未来 7 天的输移扩散路径。


能算清水账,才算摸到了孪生的门。


五、孪生调度规则:最容易漏掉的一类


闸门怎么开?先保防洪还是先保供水?超汛限水位了怎么办?不同水位对应什么预案?


这些规则平时写在纸上、锁在柜里的多,真正进系统的少。


规则不进系统,水库就只能看,不能调度。小浪底把调度指令处理时间从 30 分钟压到 5 分钟,靠的不是大屏更炫,是把调度规则和来水预报、水库冲淤等 11 个专业模型一起装进了平台。

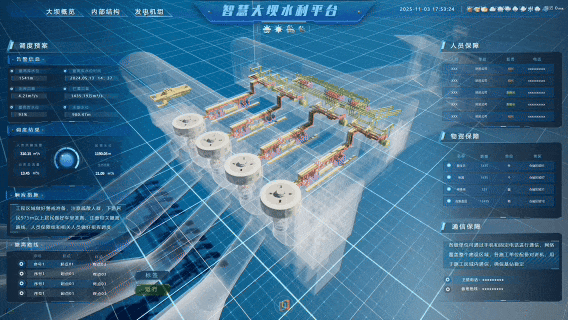

六、孪生风险预案:预演过的才叫预案

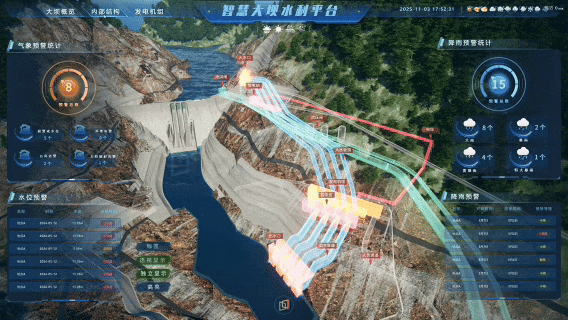

水库最怕的是极端工况:超标准洪水、溃坝风险、突发污染。


预案要能在孪生场景里先"淹一遍",2024 年淮河流域 5 次编号洪水,系统提前 7 天预报洪泽湖最高水位,误差只有 3 公分。重庆忠县"7·11"汛情,53 座水库靠仿真预演提前定好泄洪策略,全部安全泄洪。



机组运行CFD 仿真:压力分布、流速场、空化风险与效率优化同屏分析


没预演过的,只能叫想法。


写在最后


串起来看,数字孪生水库的完整链条是这样的:


GIS 给地形底板,BIM 承载坝体结构,IoT 回传实时状态,三者融合才有"孪生";模型算清水账,规则生成方案,预演验证可行,这才到"生"。


一句话总结:数字孪生水库不是把水库画出来,而是把水库的运行逻辑算出来。


  • 能看见大坝,是第一步

  • 能测准状态,是第二步

  • 能算清水账,是第三步

  • 能生成调度方案,是第四步


能在极端工况下预演并反馈优化,才算真正用起来。
